Zeitplan
Zeitplan Inhalt
Seit dem Beschluss zur Erneuerung der Doldenhornhütte ist viel in Bewegung geraten. In den vergangenen Monaten wurden in vielen Besprechungen und mit zahlreichen Abklärungen die Grundlagen gelegt: Konzepte wurden entwickelt, Pläne geschärft, Bewilligungen eingeholt und die finanziellen Herausforderungen gemeistert.
Nun ist ein weiterer bedeutender Schritt erreicht: Die Arbeiten vor Ort haben begonnen. Was bisher geplant wurde, nimmt jetzt konkrete Formen an – Handgriff für Handgriff.
Was aktuell am Laufen ist
DIe Baustelle hat Mitte Mai gestartet und die ersten Arbeiten sind sogar schon abgeschlossen wie das Ausspitzen des Felses für das neue Fundament für die Erweiterung. Viele Unternehmen sind beteiligt, viele Menschen arbeiten emsig daran, dass die Doldenhornhütte wie geplant zum Start der nächsten Saison parat für ihre Gäste. Danke insbesondere an die Freiwilligen aus unserer Sektion, die mit anpacken. Aber auch den MItarbeitenden der Unternehmen, die auf unserer besonderen Baustelle auf 1915 Metern ihre Arbeit machen.
Wer sehen möchte, was aktuell am Laufen ist, findet auf unserer Tagebuch-Seite aktuelle Berichte oder kann über unsere Baustellen-Webcam live dabei sein.

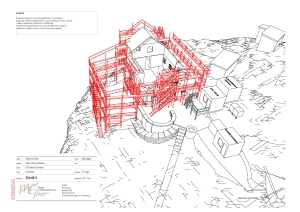

Ausserdem hat unser erfahrene Bauleiter Michael Gyger aufgezeichnet, in welcher Reihenfolge welche Bauschritte durchgeführt werden. Sie können sich hier einen Eindruck davon verschaffen, wie der Abriss der nicht mehr benötigten Nebengebäude wie dem alten WS-Häuchen, der Neuaufbau und der Innenaufbau inkl. Erweiterung minutiös aufeinander abgestimmt sind. Wann ist die Küche wo? Wo stehen die Container, die es in der Bauphase braucht? All das finden Sie in den nachfolgenden 14 Übersichten (es öffnet sich ein neues Fenster mit allen 14 Ansichten):
![]()
Der geplante Start der Bauarbeiten ist Mitte Mai 2025, mit dem Ziel, die neue Hütte im Sommer 2026 in Betrieb zu nehmen.
Parallel dazu arbeiten wir weiterhin an der Finanzierung des Projekts. Jeder, der einen Beitrag dazu leisten möchte, findet auf unserer Unterstützen-Seite weitere Informationen.
Was bisher gelaufen ist

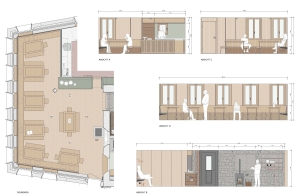

Das Materialisierungskonzept ist weitgehend unter Dach und Fach. Ein solches Konzept regelt die Materialisierung, Fugenbilder, Montagehöhen etc.. Hier ein Ausschitt aus dem Konzept mit der Materialisierung für den Aufenthaltsraum im EG.
Am 17.5.2024 konnten wir in Kandersteg das Baugesuch einreichen. Seit Ende September liegen uns sowohl die Baubewilligung als auch die Zustimmung der SAC Hüttenkommission vor, die uns in unserem Vorhaben unterstützt. Zwei Monate später wurde das Projekt Erneuerung Doldenhornhütte von der Präsidentenkonferenz angenommen und der Beitrag aus dem Hüttenfonds bewilligt.
Am 27.11.2023 erfolgte auf einer ausserordentlichen Hauptversammlung ein entscheidender Schritt, als unsere Mitglieder die Genehmigung für die Baubewilligungs- und Realisierungsphase mit Gesamtkosten von CHF 3.4 Mio. erteilten.
Der Architekturwettbewerb im Jahr 2022 und die Zustimmung der Sektion Emmental im Januar 2023 zu einem Kredit für das Vor- und Bauprojekt legten den Grundstein. Dies ermöglichte den Beginn der Planungen, die Ende Mai 2023 mit dem Abschluss des Vorprojekts einen wichtigen Fortschritt verzeichneten. Anschliessend wurden intensiv am Bauprojekt gearbeitet, Entscheidungen wurden getroffen und verschiedene Versionen diskutiert, um die bestmögliche Lösung zu finden. Gemeinsam mit dem SAC-Zentralverband, der Baukommission, Architekten und Experten haben wir die Weichen für die Zukunft der Doldenhornhütte gestellt.
Diese Reise der Erneuerung der Doldenhornhütte wäre ohne die Unterstützung und Begeisterung unserer Mitglieder und Partner nicht möglich. Wir laden Sie ein, Teil dieses spannenden Kapitels in der Geschichte der Doldenhornhütte zu sein. Vielen Dank für Ihr Interesse und Ihre Unterstützung!

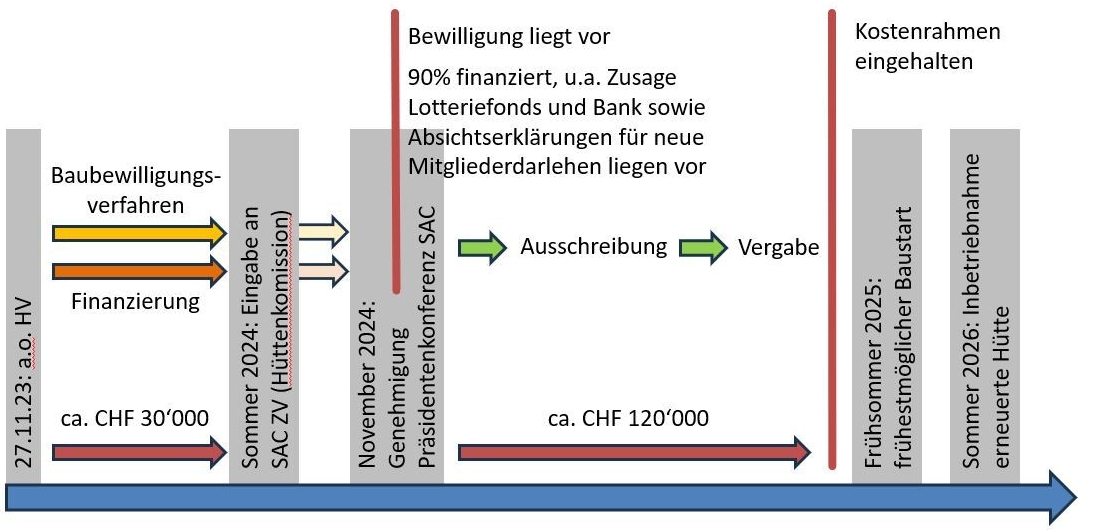

Grafik: Die nächsten Schritte bis zur Eröffnung der erneuerten Doldenhornhütte
